책방 조성을 위한 별관의 공간·가구·마감·조명·설비 계획과 제작·시공 조율을 담당한 프로젝트. 야외 마당 계획을 제외한 제작 계획 전반을 PM으로 진행했다.

프로젝트 개요

세시라기 별관은 책방을 중심으로 독서와 대화, 소규모 모임을 수용하는 공간 조성 프로젝트다. 본관 카페의 운영과 연결하면서 책을 중심으로 체류하는 별도의 이용 공간을 계획했다.

별관 제작 계획 전반을 맡아 공간과 가구, 마감·조명·설비 계획을 진행하고, 도면 작성·수정과 제작·시공 협의를 PM으로 조율했다. 야외 마당 계획은 이건룡이 담당했다.

별관 외관 계획 모델 · 야외 마당 계획: 이건룡

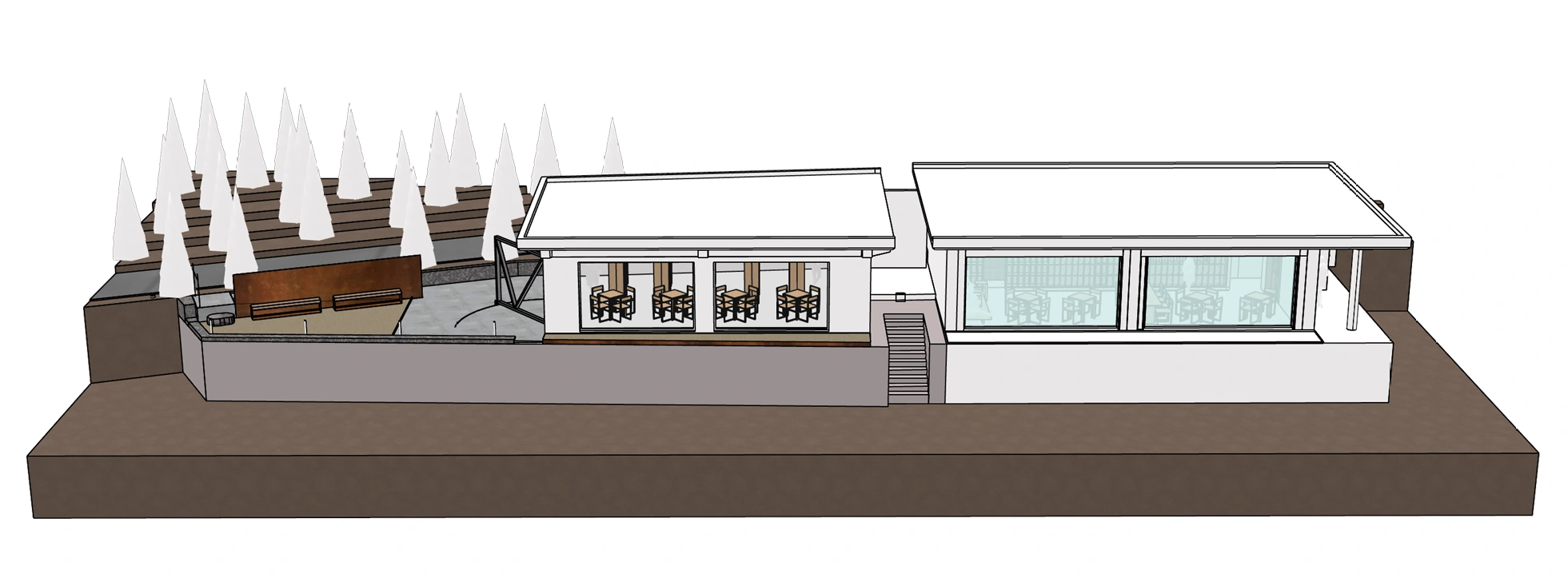

본관·별관 전체 계획 모델 · 야외 마당 계획: 이건룡

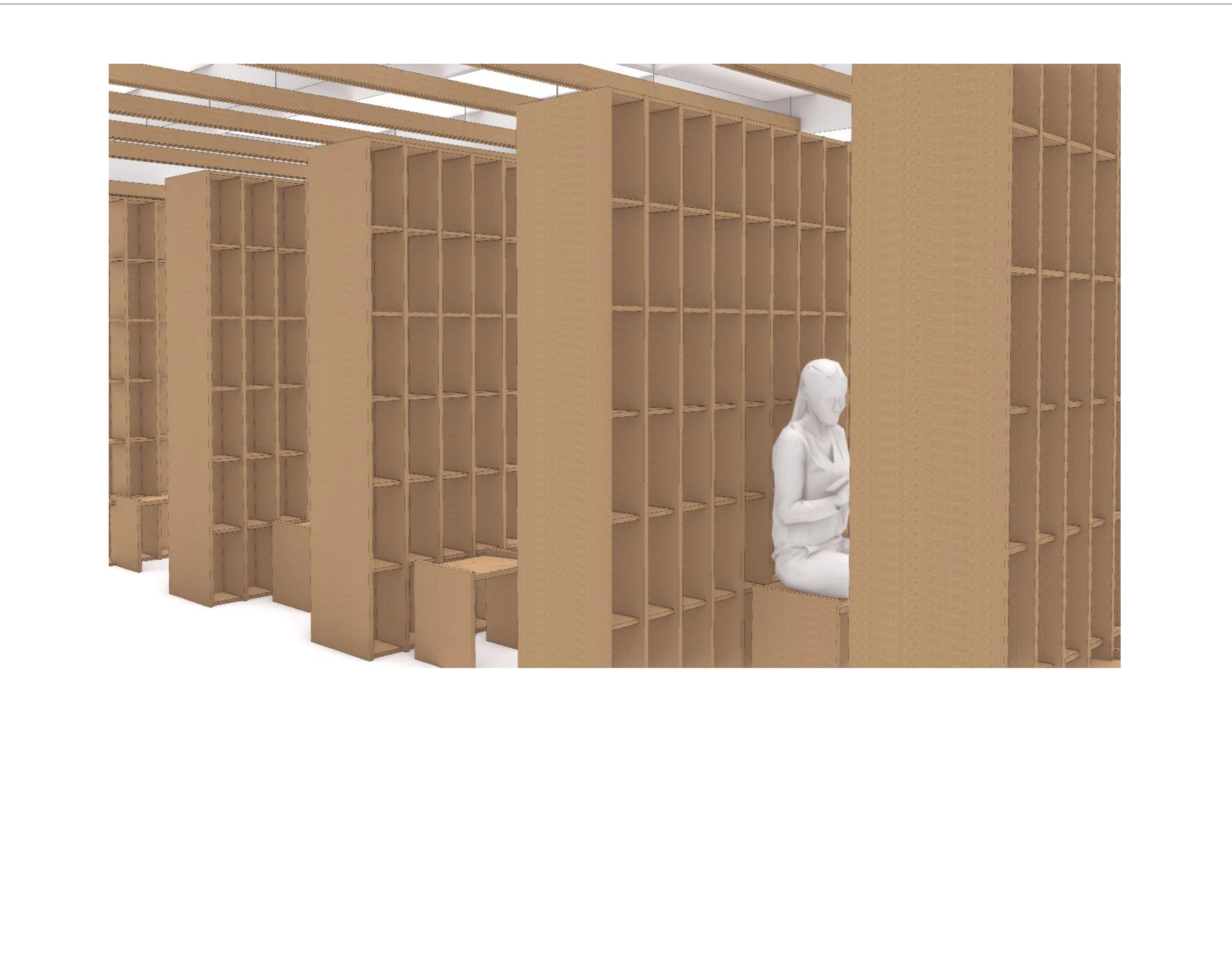

실내 계획 모델 · 책장과 목재 펜던트

책방 기획

본관의 주문·음료 제공 기능과 연계해 별관은 독서와 조용한 체류에 비중을 두었다. 책을 살펴보고 읽는 일상적 사용을 기본으로, 대화와 소규모 이벤트의 가능성을 함께 검토했다.

카페 운영 경험을 바탕으로 공간의 이용 방식과 관리 조건을 설계에 연결했다. 프로그램과 공간 조성은 진행 중인 계획이며, 개관 이후의 운영 성과와 구분한다.

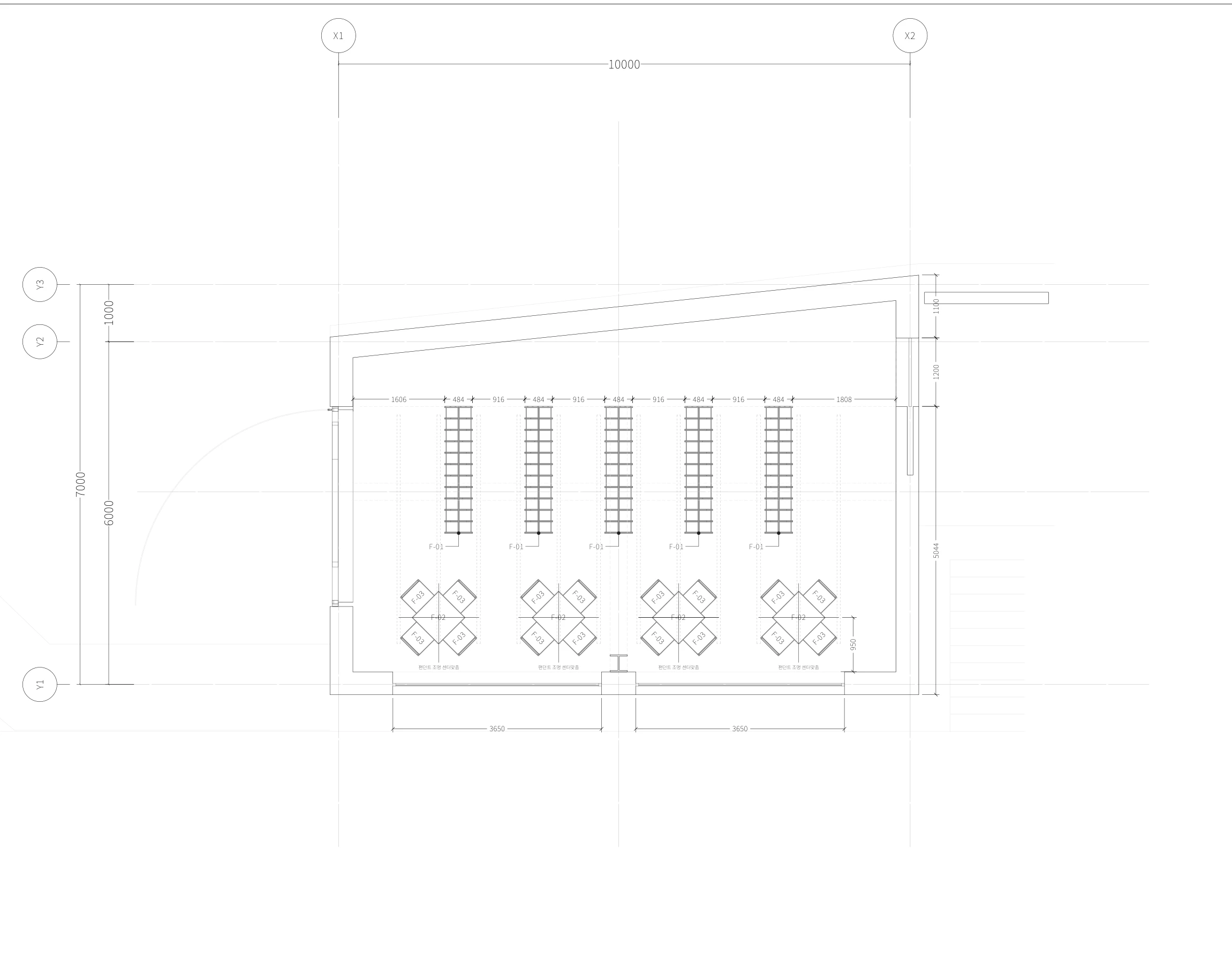

인테리어 평면도 · 2026.09.09 도면집

공간·가구

본관의 실내 디자인을 기준으로 별관의 공간 구성과 세부 요소를 조정했다. 책장과 펜던트 조명을 함께 계획하고, 책을 배치하는 가구와 천장 요소 사이의 관계를 검토했다.

내부 도면을 수정하며 마감·설비·가구의 위치와 세부 조건을 조정했다. 공간 계획을 제작과 현장 협의로 연결하는 과정까지 담당 범위에 포함했다.

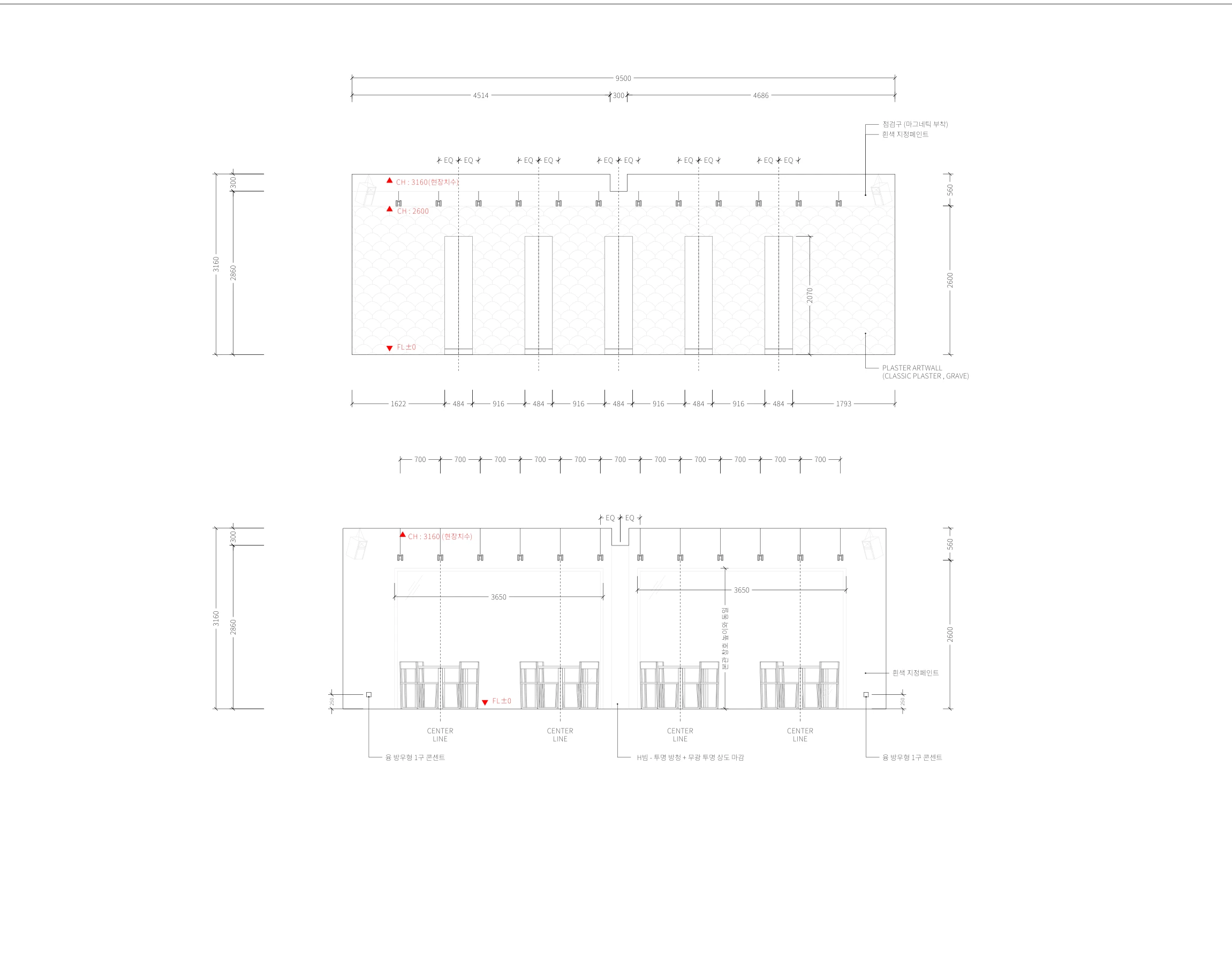

실내 입면 전개도

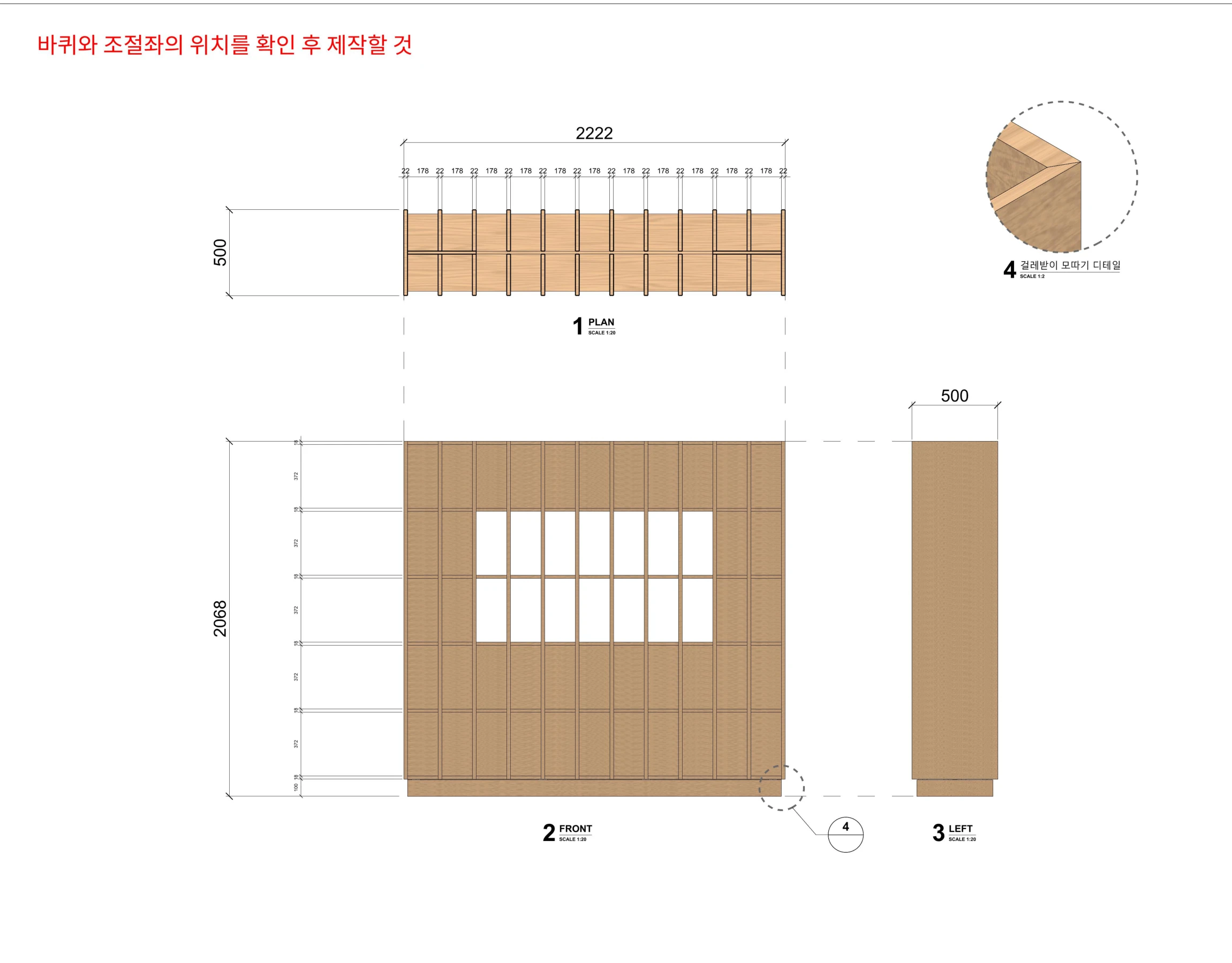

제작 책장 · 평면·입면·상세

제작 가구

책장은 격자형 부재의 결합과 조립 순서를 도면으로 정리했다. 가로·세로 부재와 외곽 프레임을 구분하고, 하부 바퀴·조절좌의 위치를 제작 전 확인 사항으로 표기했다. 의자와 테이블도 별도의 제작 도면으로 검토했다.

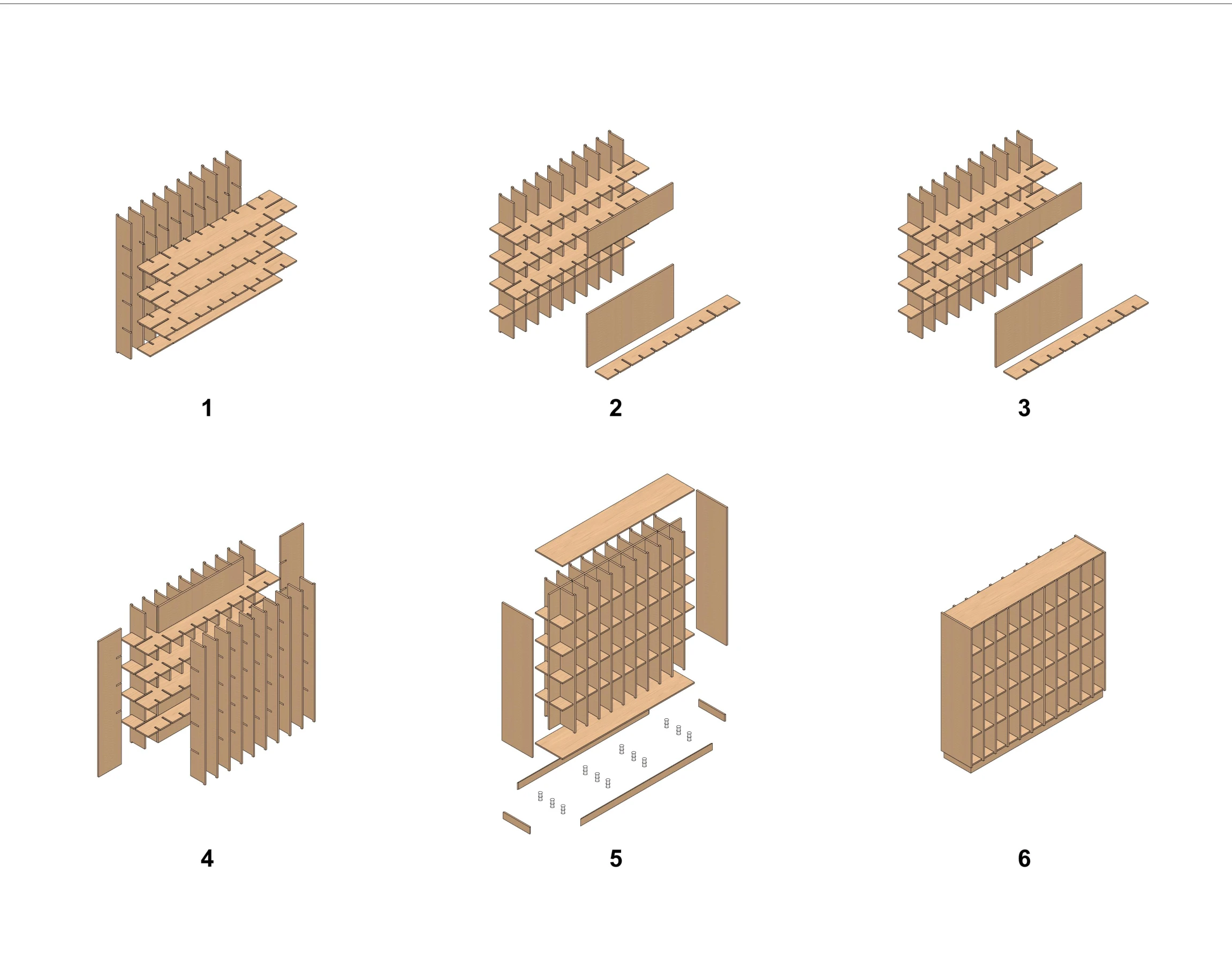

제작 책장 · 조립 순서

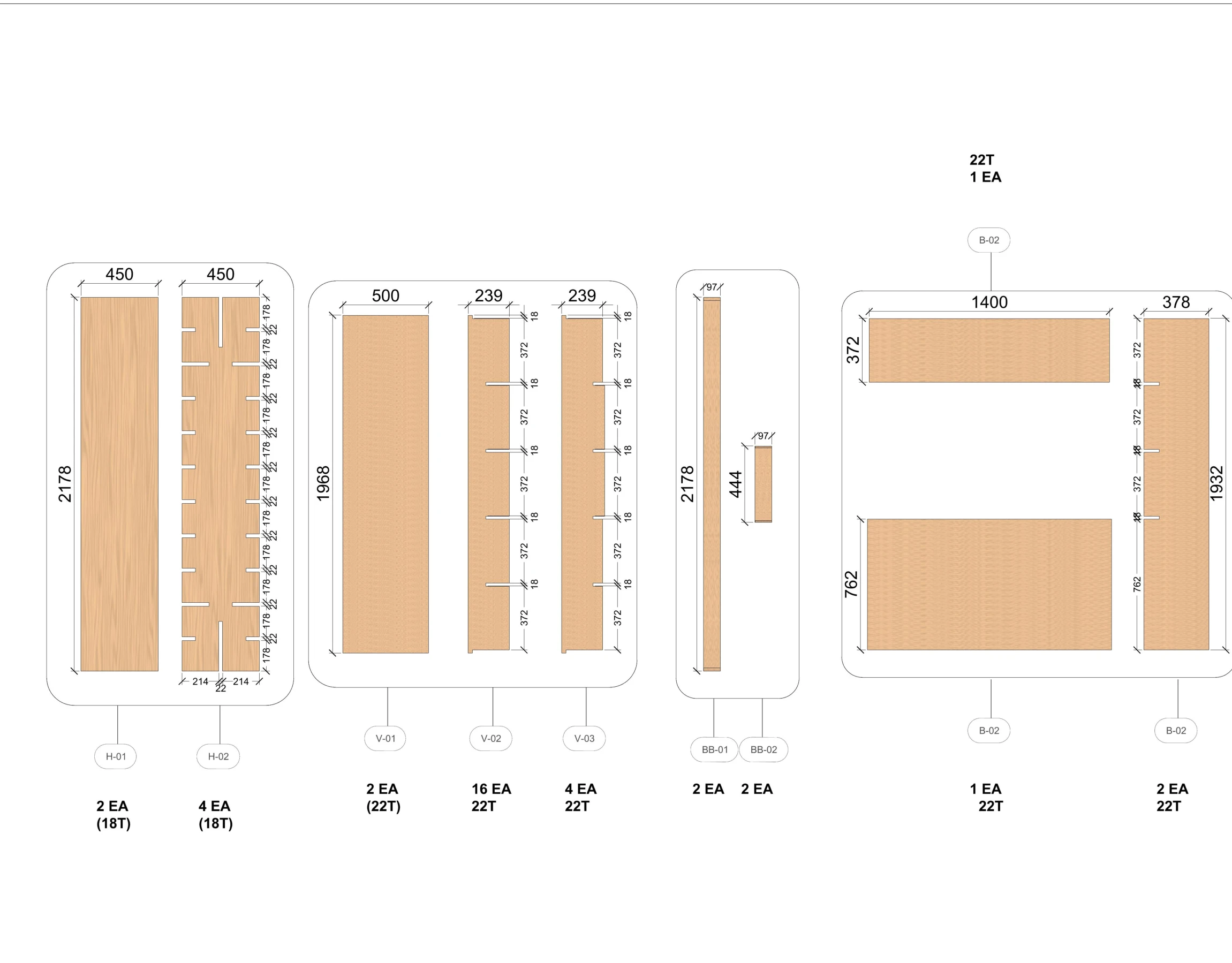

제작 책장 · 부재 구성

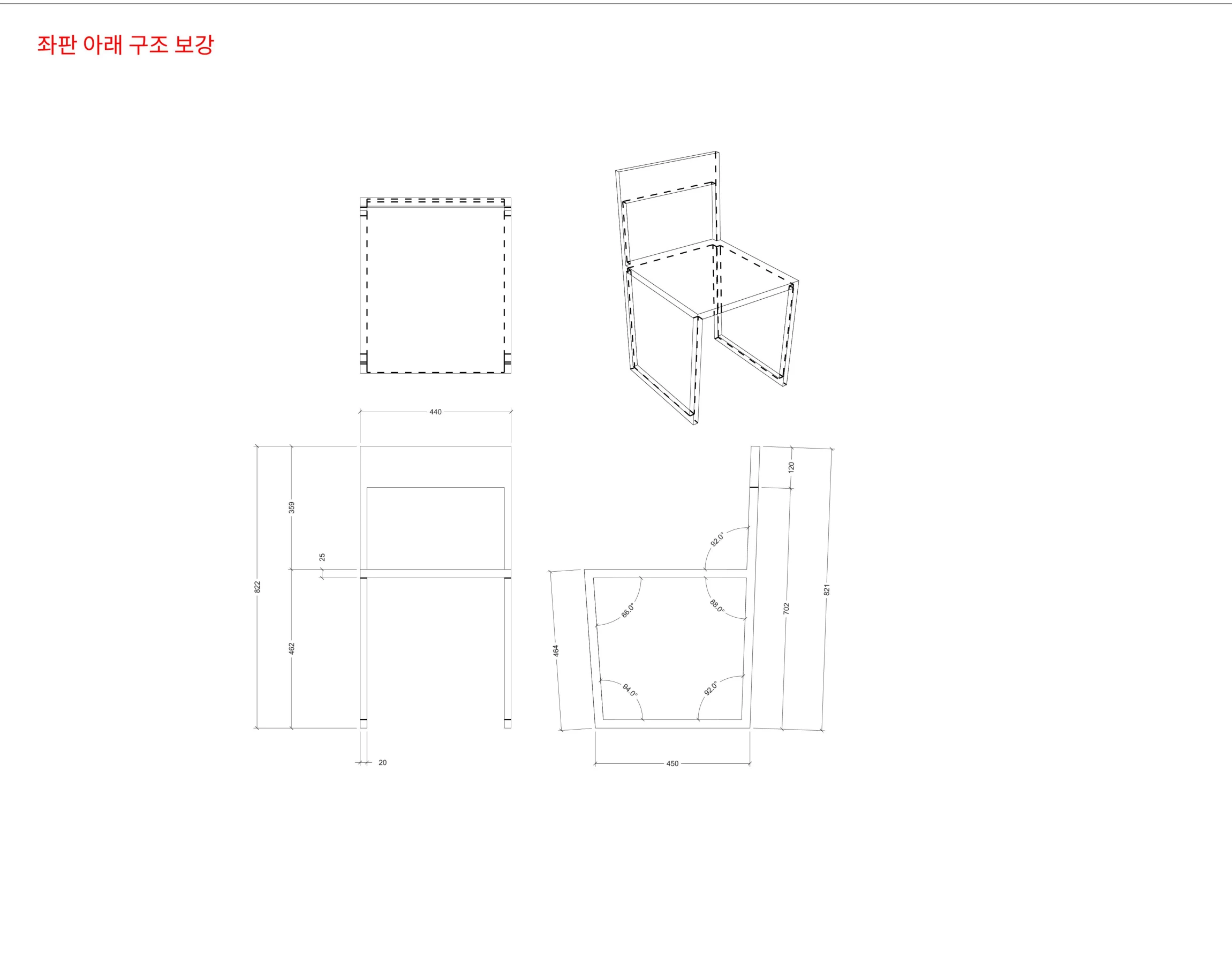

목재 의자 · 제작 검토

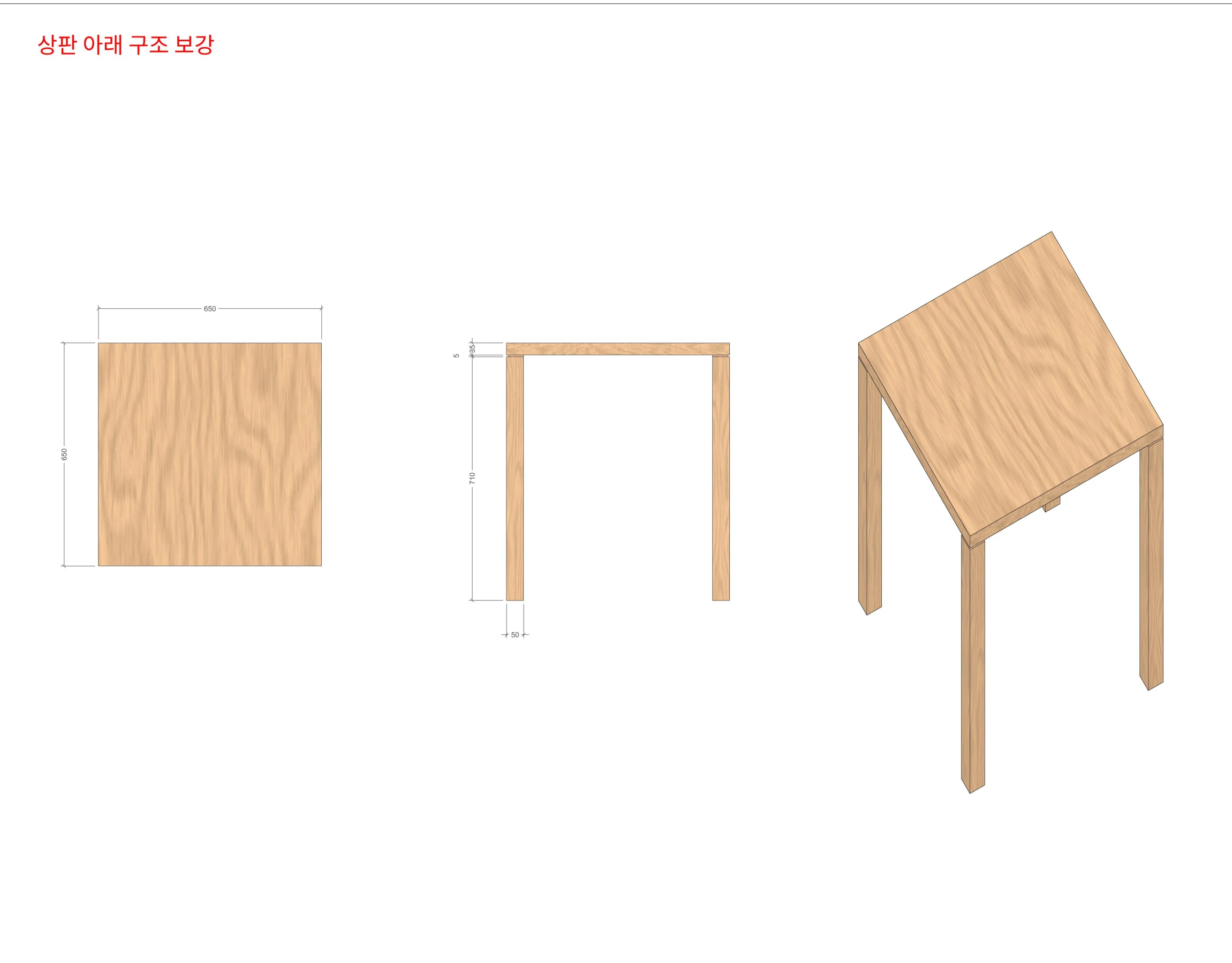

목재 테이블 · 제작 검토

목재 펜던트

목재 부재 내부에 LED 프로파일과 전원장치를 수납하는 펜던트를 설계했다. 단면 가공 형상, 배선과 장치 수납 위치를 정리하고, 실제 부속품 규격 및 천장 보와의 간섭을 제작 전 확인하도록 명시했다.

조명 다이어그램에서는 이용자의 눈높이에 따라 광원과 전원장치가 노출되는 범위를 검토했다. 단면 검토의 한계와 3차원 시야 검토의 필요성을 함께 기록했다. 제작 사진은 가공된 목재 단면, 프로파일과 배선 수납 상태를 보여준다.

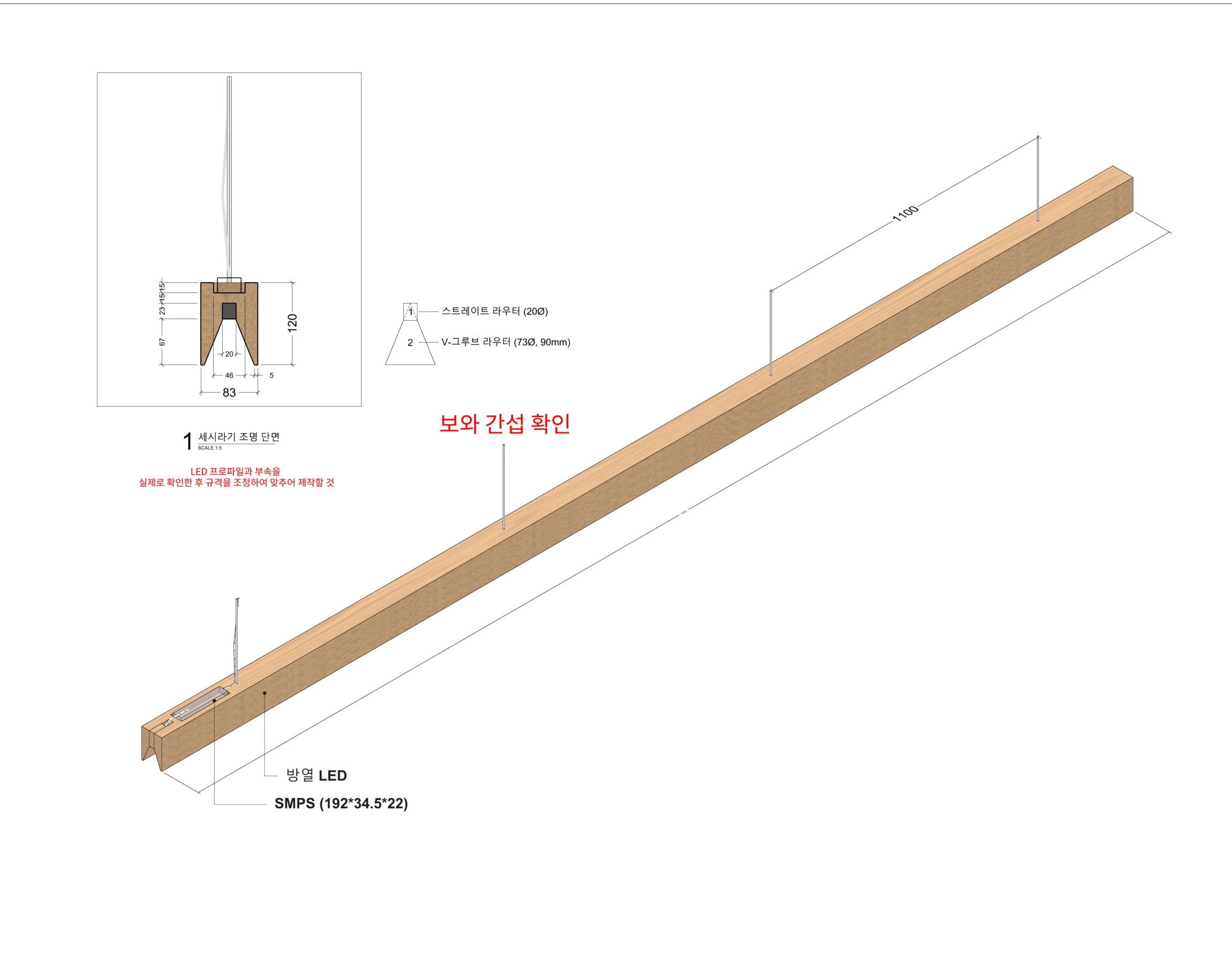

목재 펜던트 · LED·SMPS 수납 상세

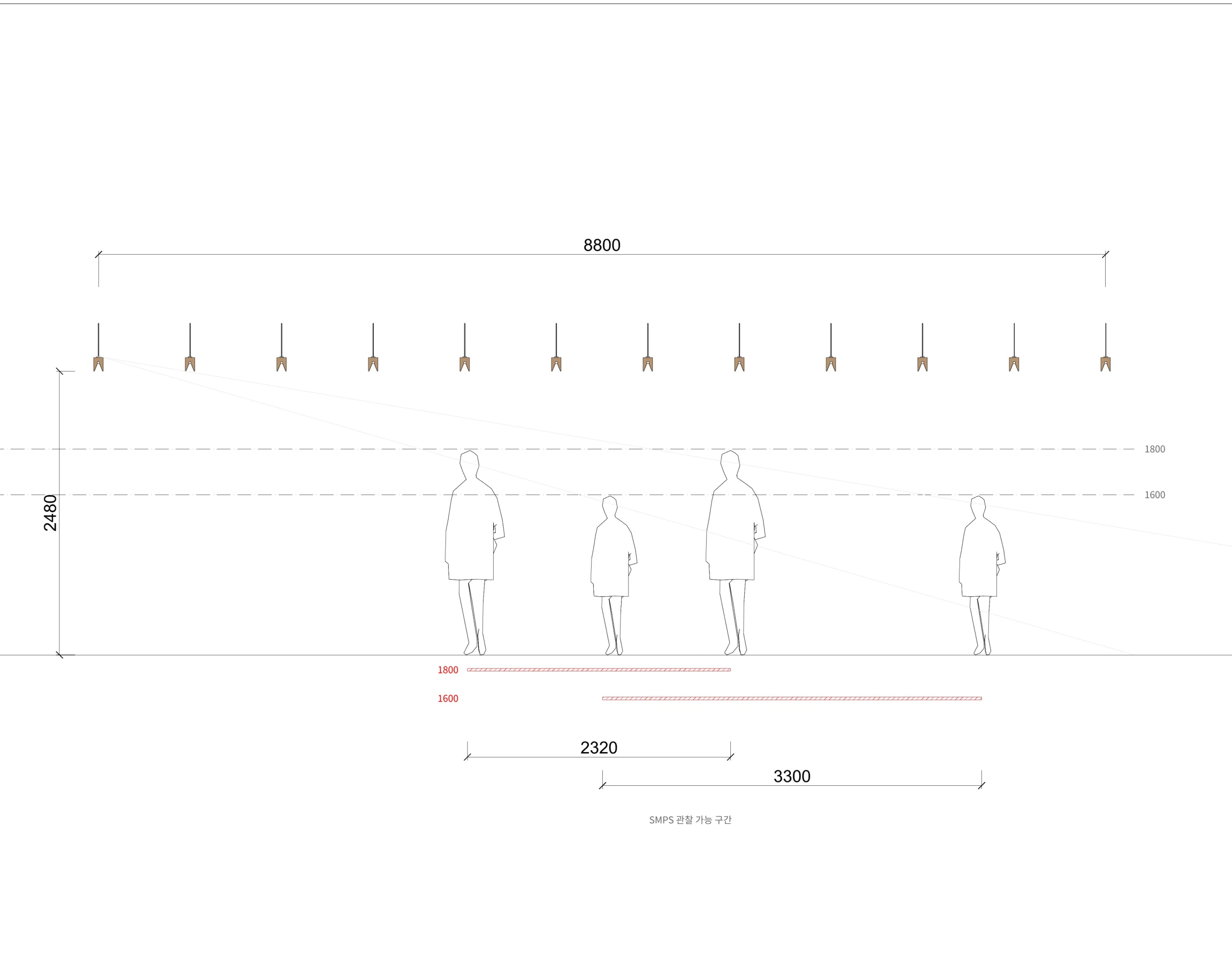

초기 조명 검토 · 전원장치의 시야 노출

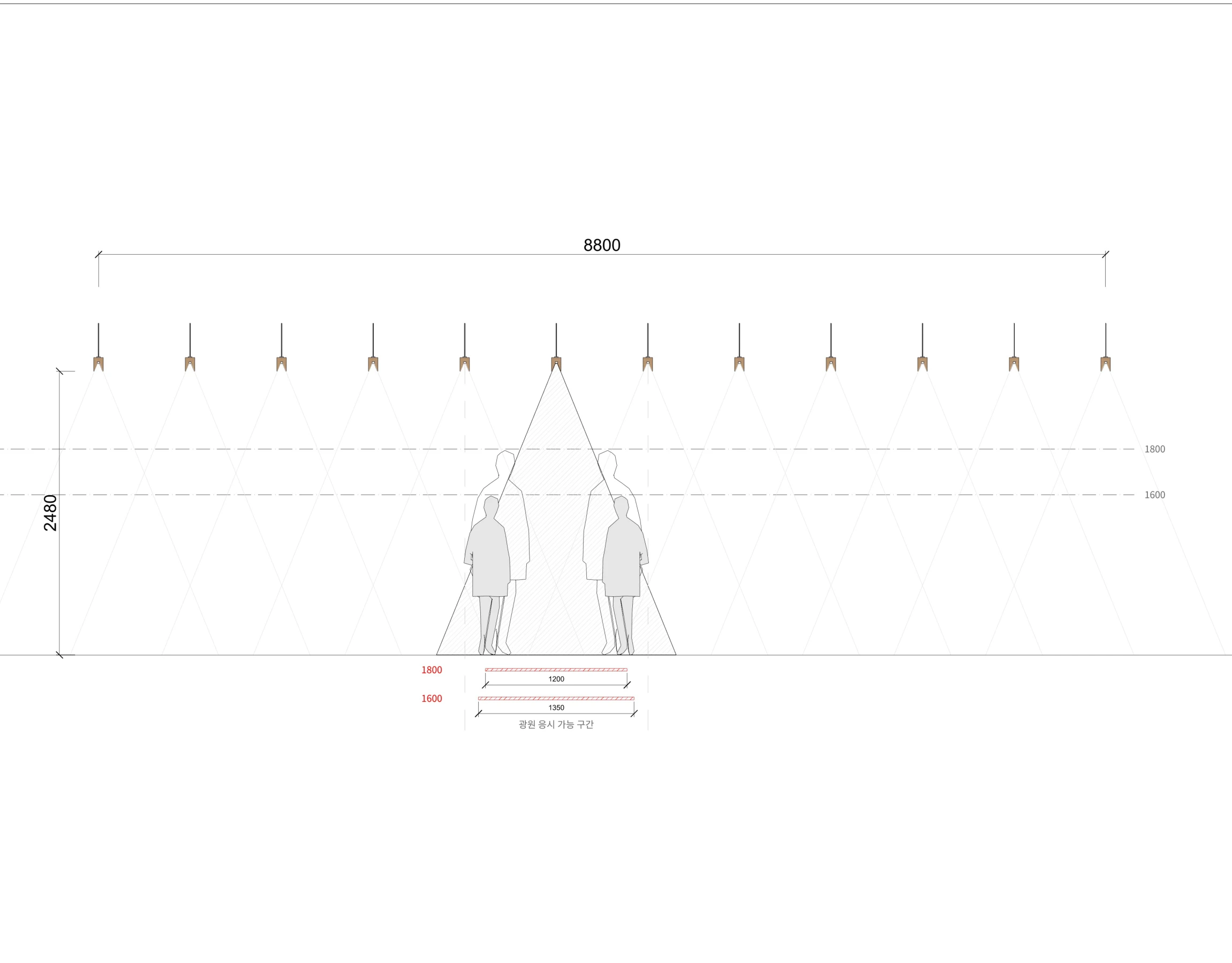

초기 조명 검토 · 광원 노출 범위

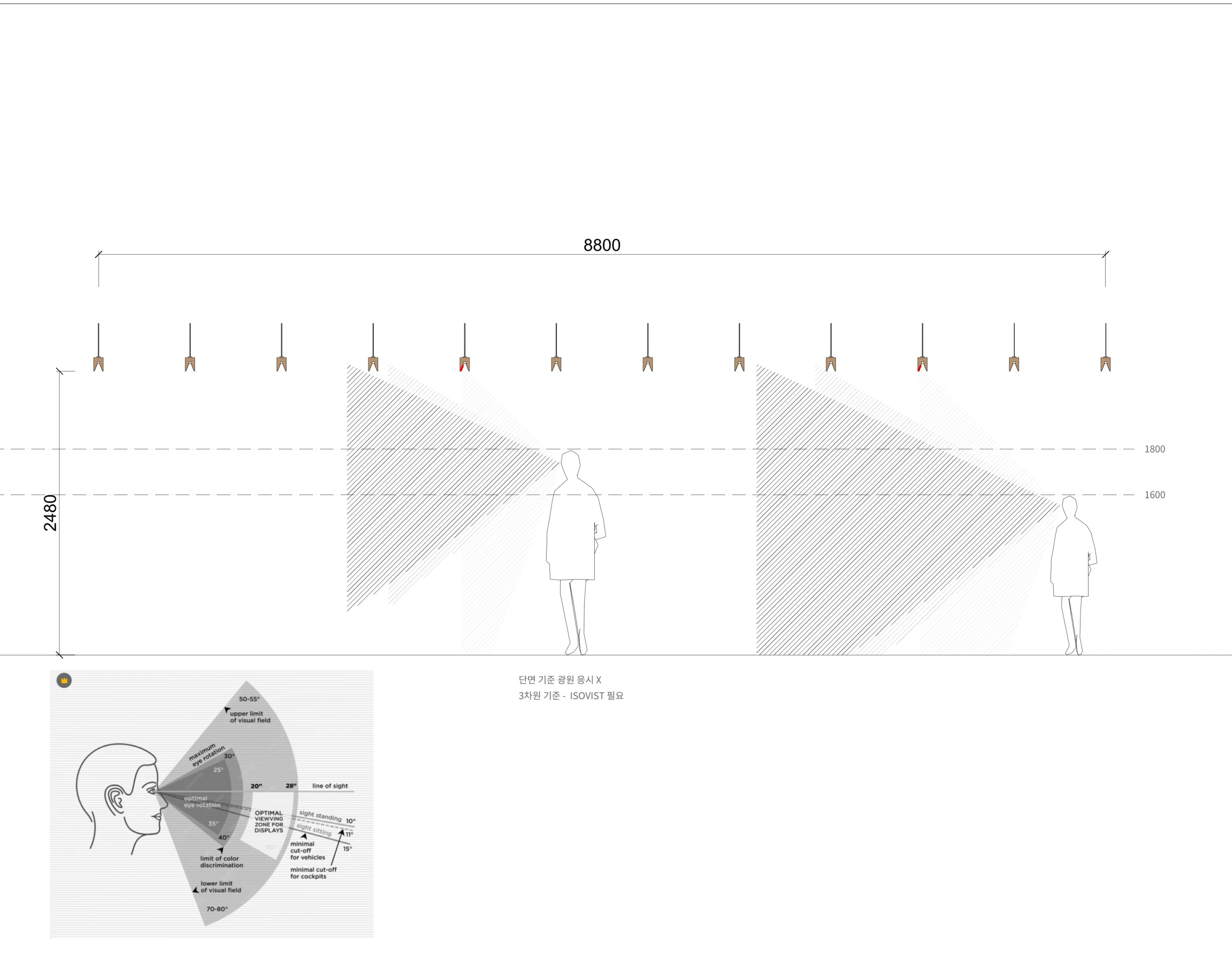

초기 조명 검토 · 시야각과 단면 검토 한계

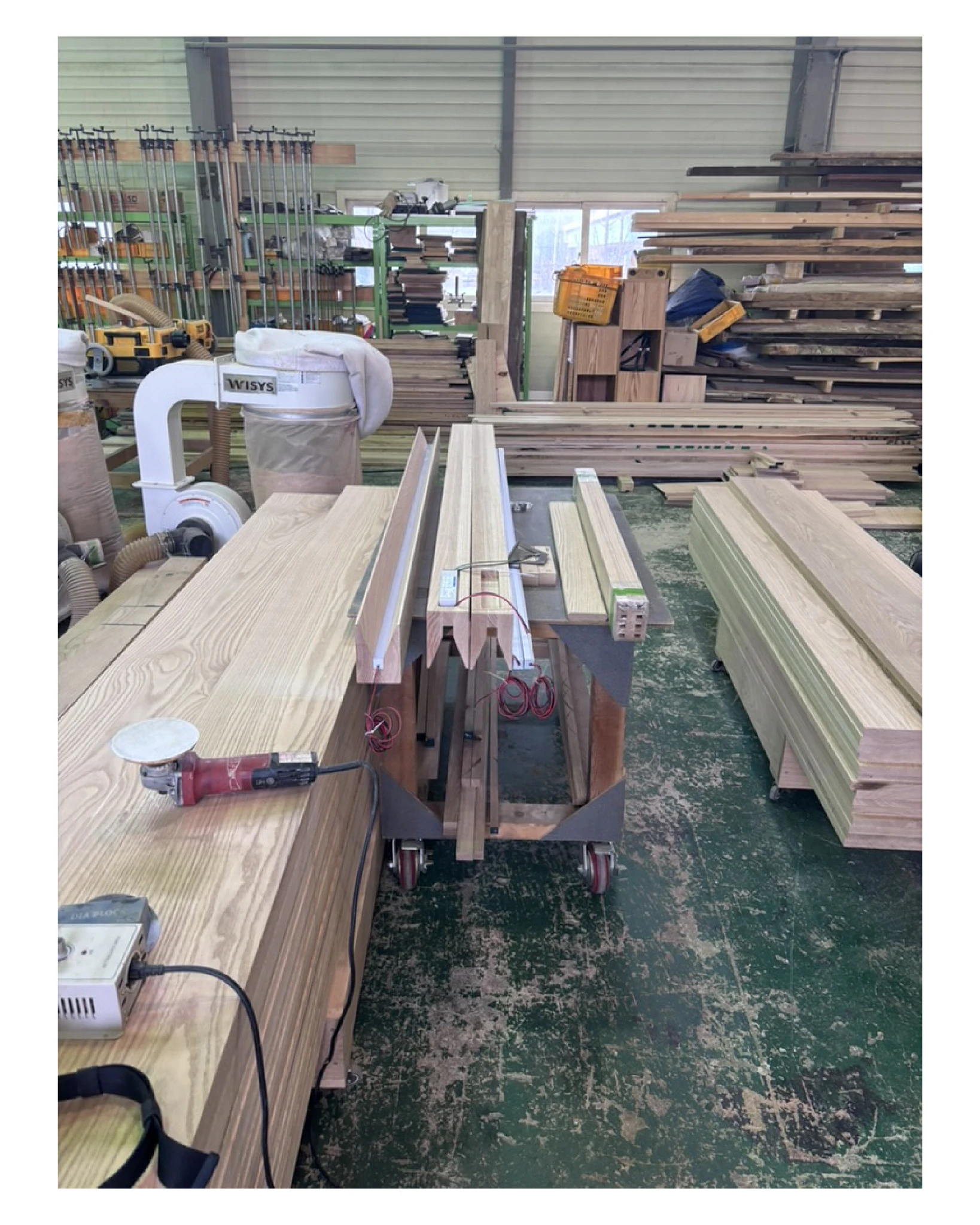

목재 펜던트 제작 · 부재 가공과 조립

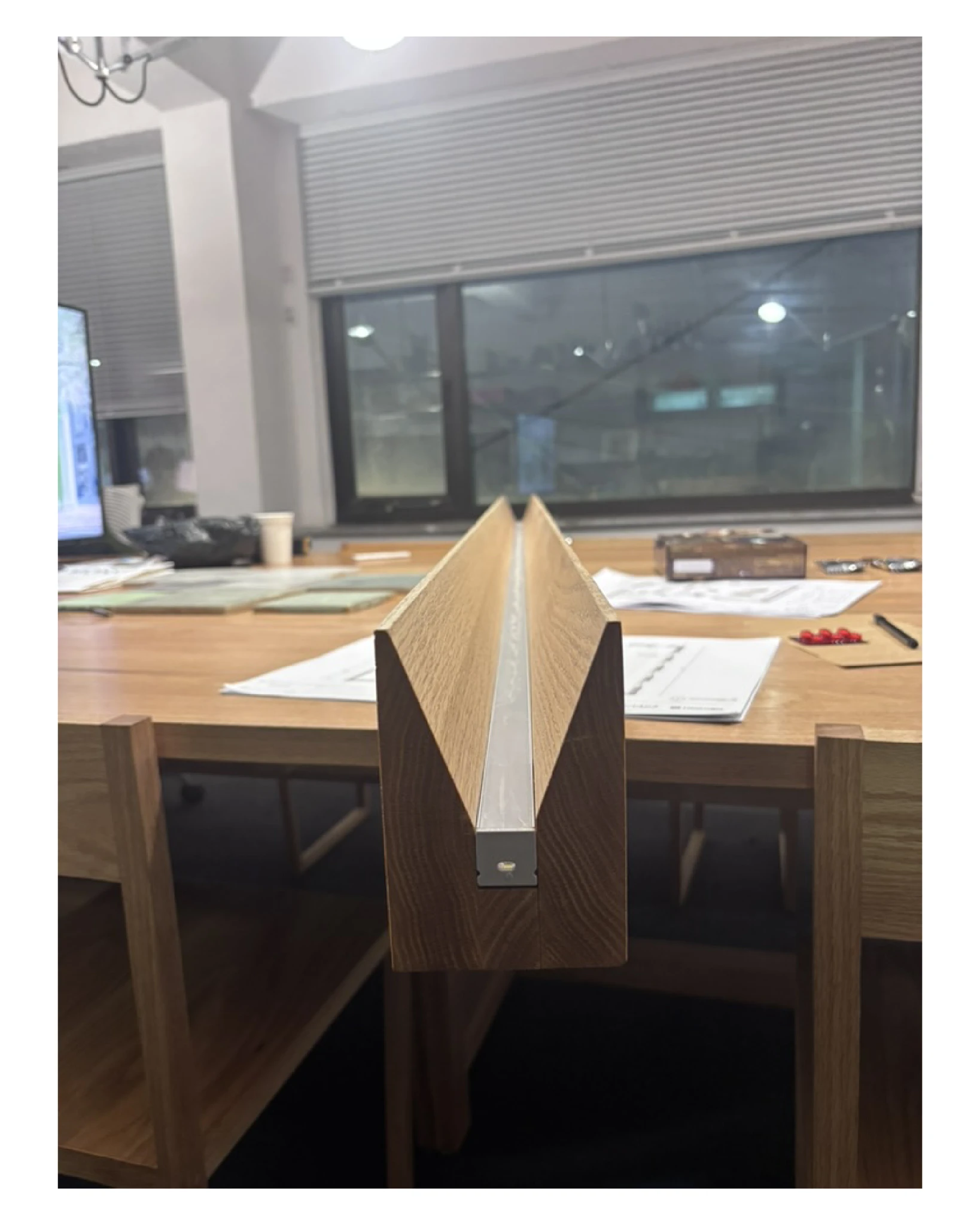

목재 펜던트 제작 · 단면과 LED 프로파일

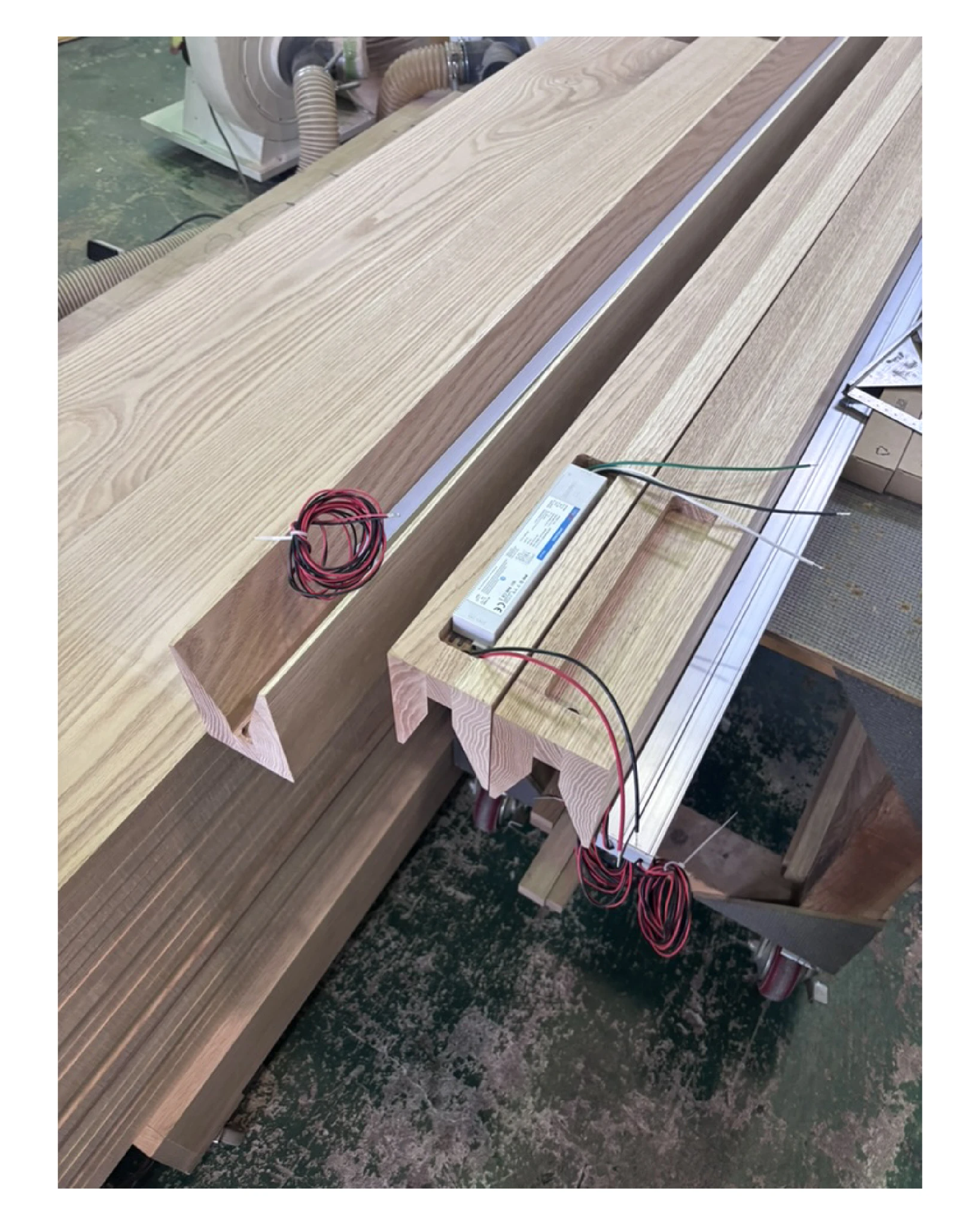

목재 펜던트 제작 · 배선과 장치 수납

조명·설치 협업

천장 라인 펜던트와 보타닉 아트를 결합하는 설치를 계획하고, 보타닉 아트 작가 엘트라바이와 협의 항목을 정리했다. 도면상 설치 범위와 참고 이미지를 기준으로 공간 계획과 작품 설치의 관계를 조율했다.

작품 하중, 사전 앵커·하지의 필요 여부, 펜던트와의 결속 방식, 설치 가능 일정과 소요 기간을 사전 검토 의제로 설정했다. 공간·조명 계획 및 설치 조율과 보타닉 아트 작가의 제작 역할을 구분한다.

실내 계획 모델 · 보타닉 아트 범위 검토

보타닉 아트 설치 범위 · 엘트라바이 협의 도면

보타닉 아트 설치 높이·범위 검토

전기·통신

조명과 스피커, 스위치·콘센트 등의 설치 조건을 공간 및 마감 계획과 함께 조율했다. 별관의 통신 연결은 본관 공유기와 별관 AP의 관계, 설치 위치와 수납 조건을 검토했다.

벽체 마감 전에 전열 계획의 도면 반영 여부, 유럽형 매립박스 적용, 천장 스피커 전원 위치를 확인 항목으로 정리했다. 계획의 현장 반영 여부를 확인하는 단계이며, 설치 완료를 의미하지 않는다.

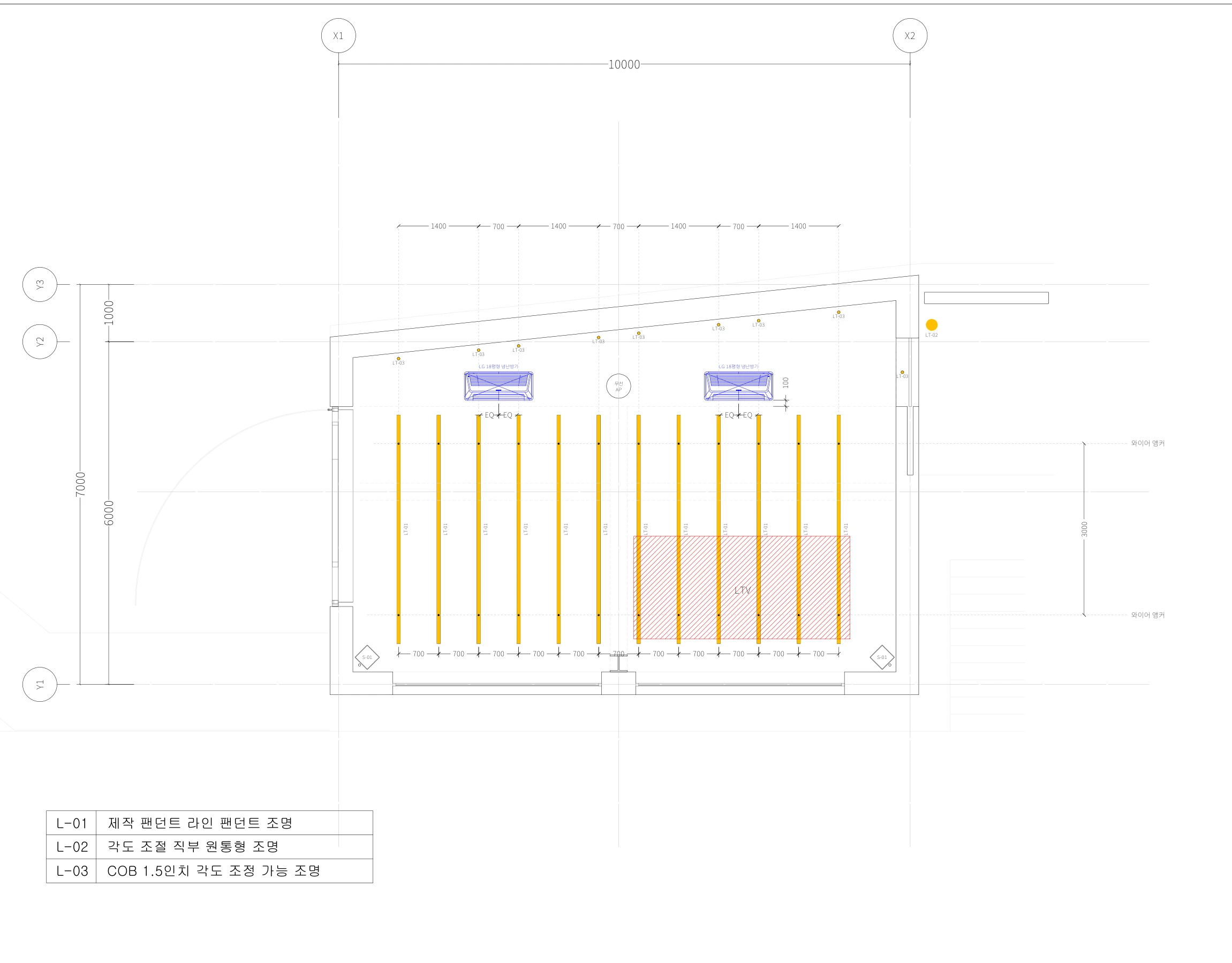

천장도 · 조명·설비 배치

전열 평면도 · 가구·조명 중심선과 콘센트

통신 계획 · 본관 연결 AP와 음향

전기 연결 다이어그램

마감 재료 평면도

시공 관리

도면 수정, 재료·디테일 검토, 제작과 설치 일정의 협의, 현장 확인을 연결해 공사를 관리했다. 진행 중인 벽체와 창호·마감 공정의 관계를 확인하고, 마감 후 접근이 어려운 전기·설비 사항을 사전에 점검하도록 요청했다.

본관 영업과 공사가 병행되는 조건에서는 공사 구역 노출과 소음 문제를 확인하고 보양을 요청했다. 현장 요청 사항과 반영 여부를 구분해 시공업체에 전달했다.

초기 검토

2025년 10월 확장 계획에서는 책장과 좌석의 배치를 달리한 대안을 비교했다. 공용 테이블과 낮은 책장 구성, 평행한 서가 구성, 서가와 창가 좌석의 조합을 모델로 검토했다. 이 자료는 설계 발전 과정이며, 현재 계획은 2026년 9월 9일 책방 도면을 기준으로 구분한다.

초기 확장 계획 · ALT 1

초기 확장 계획 · ALT 2
초기 확장 계획 · ALT 3

담당 범위

최세영: 야외 마당 계획을 제외한 별관 제작 계획 전반, 공간·가구·마감·조명·설비 계획, 도면 작성·수정, 제작·시공 조율 및 PM.

이건룡: 별관 야외 마당 계획.

엘트라바이: 보타닉 아트 협업. 공간·조명과의 설치 연계는 별관 PM 업무로 조율했다.

진행 현황

2026년 9월 기준 공사 진행 중이다. 현재 페이지는 공간 조성 계획과 설계·제작·시공 관리 과정을 정리한 기록이다.
